设计院为什么必须出现在验收现场?
原文第 5 页定位:设计文件质量责任主体+竣工验收法定参加方——是责任主体,不是验收组织者。
三项法定义务
- 提出《工程质量检查报告》——验收前置条件第(四)项由设计院出具,缺这份报告开不了验收会。建质〔2013〕171号第五条第(四)项
- 消防设计实施情况签章——对消防设计实施情况签章确认,并对消防设计质量负责。住建部令第51号(58号令修正)第十条
- 竣工图重绘(仅限重大变更)——仅当重大变更且因设计原因造成时,才由设计院重新绘制。GB/T 50328-2014 第4.2.8条及编制规定
验收要交/签哪几份文件?
原文第 6 页不签这几份,验收会就开不了——核心交付文件"五件套":
| 交付文件 | 性质 | 出具与签署主体 | 法定/合同依据 |
|---|---|---|---|
| 工程质量检查报告 | 必交·法定前置 | 项目设计负责人+设计单位有关负责人 | 建质〔2013〕171号第五条第(四)项 |
| 消防设计实施情况确认 | 必签 | 设计单位+项目负责人(签章确认) | 住建部令第51号(58号令修正)第十条 |
| 竣工验收意见(五方签署) | 必签 | 设计单位项目负责人(到场签署) | GB 50300-2013 · 建质〔2013〕171号 |
| 设计变更与技术核定单汇总 | 必交 | 项目设计负责人(形成闭环文件) | 国务院令第279号·设计合同约定 |
| 竣工图重绘 | 有条件 | 设计单位(仅限重大变更且因设计原因) | GB/T 50328-2014 第4.2.8条及编制规定 |
验收前技术收尾做什么?
原文第 8 页板块一:竣工前技术收尾——验收会之前的全部技术准备,共四项:
- 变更与技术核定单清理归集:变更单、技术核定单、图纸会审与洽商记录逐一核对签署状态 → 成果物:定版施工图(竣工图底稿)。
- 参加竣工前专题技术会:渗漏、开裂、外立面、机电调试等专项逐项技术收口 → 成果物:会议纪要与处理意见单。
- 材料设备选型与样板审定:材料设备选型出设计确认单,样板与装饰装修方案审定 → 成果物:设计确认单。
- 现场巡场与偏差处理:对施工偏差下发设计意见单,跟踪整改闭环 → 成果物:设计通知单与巡场记录。
施工配合全周期有哪些常规活?
原文第 9 页从开工前交底到项目后评价的六项常规工作:
- 施工前准备与交底:参加图纸会审,解决"错、漏、碰、缺";设计交底说明设计意图与强条标准;审核施工深化图(幕墙、钢结构、机电综合等)。
- 日常技术服务:定期或不定期巡视现场,检查施工是否符合设计图纸,答疑并提交巡场报告;不涉及设计原则的现场微调以联系单/技术核定单书面确认;确认关键材料设备选型(尤其消防设备与节能材料)。
- 设计变更与洽商管理:现场条件变化、业主需求调整或发现设计错误时,出具正式设计变更通知单;参与四方工程洽商;严格审查变更必要性,防止破坏结构安全与使用功能。
- 关键节点与竣工验收:参加地基基础、主体结构、防水、消防管线等隐蔽工程验收;参与主体封顶、钢结构安装、消防调试等关键工序验收;配合消防专项验收;参加"五方验收"并签署记录。
- 质量事故与隐患处理:混凝土强度不足、结构裂缝、管线严重冲突等,从设计角度分析原因;提出加固、返工或修补的技术处理方案,并评估对原设计安全度的影响。
- 竣工图与归档配合:审核施工单位编制的竣工图,确保真实、准确反映全部设计变更;提供设计技术资料,配合建设单位完成整体归档、验收备案与项目后评价。

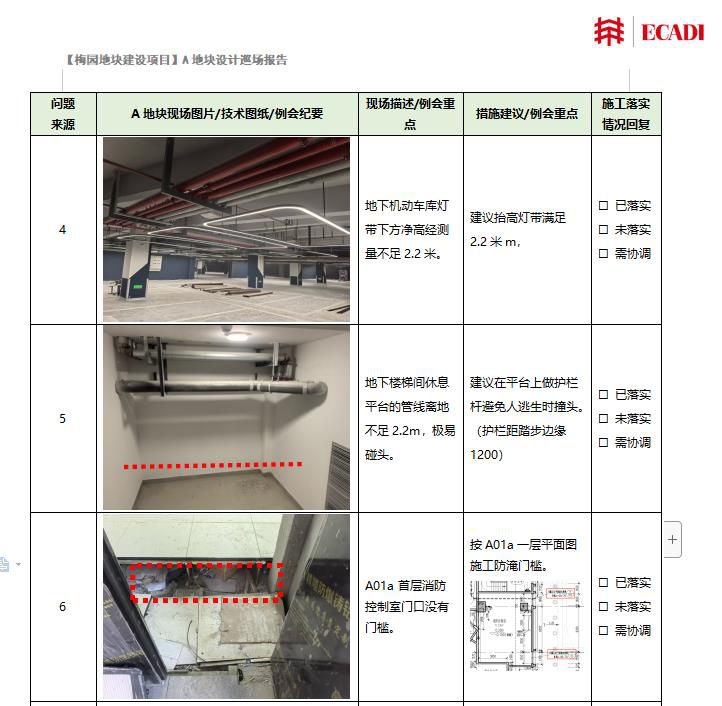

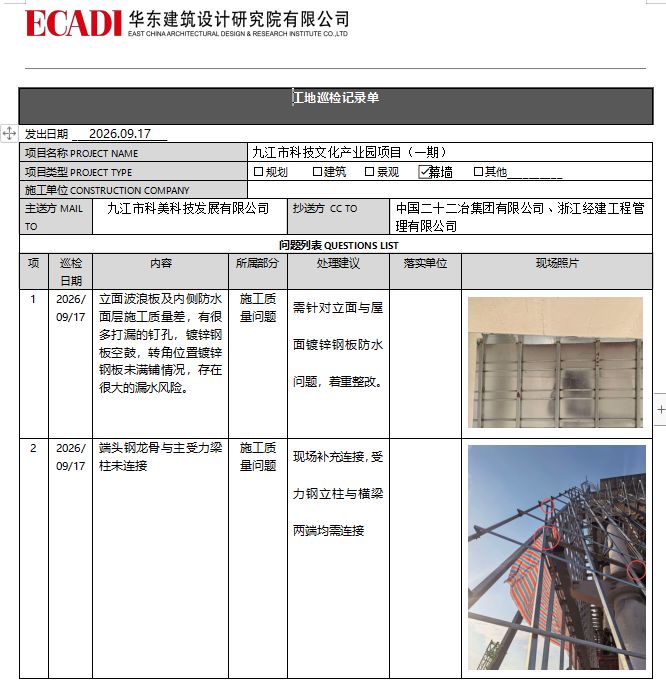

📎 本节原文图版(2 张,点击全屏看图)


分部工程验收怎么参加?
原文第 11 页核对数据,不下合格结论——核对的是数据是否支持设计假定,而非施工是否合格。
11 类分部(子分部)验收清单(依据 GB 50300-2013,★=设计单位必须参加并签字)
| 分部(子分部)工程 | 设计单位参加并签字 |
|---|---|
| 地基基础 | ★ 必须参加并签字 |
| 主体结构 | ★ 必须参加并签字 |
| 建筑装饰装修 | — |
| 建筑屋面 | — |
| 给水排水及供暖 | — |
| 建筑电气 | — |
| 通风与空调 | — |
| 智能建筑 | — |
| 建筑节能 | ★ 必须参加并签字 |
| 电梯 | — |
| 人民防空 | — |
流程:设计单位项目负责人组织相关专业负责人参加验收和签字后,项目负责人签字。
需审核的 5 类第三方检测报告
| 检测项目 | 设计院核对要点 |
|---|---|
| 桩基完整性检测 | 桩长、桩端持力层是否满足设计假定 |
| 混凝土强度回弹/钻芯 | 实测强度与设计等级、龄期修正是否合规 |
| 钢筋保护层厚度 | 实测值与设计值的偏差是否在允许范围内 |
| 钢结构焊缝探伤 | 一二级焊缝检测比例、返修记录闭环 |
| 建筑节能现场检测 | 围护结构传热系数、外窗气密性实测值 |
审核重点:实测值与设计值的偏差。

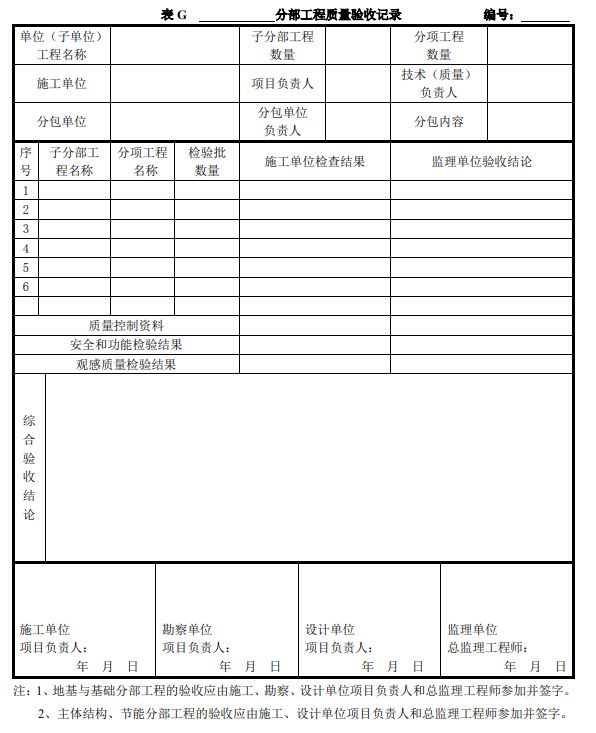

验收怎么分级、依据哪些标准?
原文第 12–13 页纲领标准:《建筑工程施工质量验收统一标准》GB 50300-2013。质量验收层级:单位工程 → 分部工程 → 分项工程 → 检验批。
四级层级定义
- 单位工程:具备独立施工条件并能形成独立使用功能的建筑物。
- 分部工程:按专业性质、建筑部位确定。
- 分项工程:按主要工种、材料、施工工艺等划分。
- 检验批:按工程量、楼层、施工段划分。
各级验收的组织者与参加人员
| 验收层级 | 组织者 | 参加人员 |
|---|---|---|
| 检验批 | 专业监理工程师 | 施工单位专业质量检查员、专业工长 |
| 分项工程 | 专业监理工程师 | 施工单位项目专业技术负责人 |
| 分部工程 | 总监理工程师 | 施工单位项目负责人和技术负责人等 |
| 单位工程 | 建设单位项目负责人 | 监理、施工、设计、勘察等单位项目负责人 |
设计单位主要出现在分部工程与单位工程(五方验收)两个层级。
18 项专项验收标准
专业规范覆盖地基基础、主体结构、装饰装修、屋面、给排水、电气等各分部工程:
| 分部/专业工程 | 标准名称 | 标准编号 |
|---|---|---|
| 地基与基础 | 建筑地基基础工程施工质量验收标准 | GB 50202-2018 |
| 主体结构·砌体 | 砌体结构工程施工质量验收规范 | GB 50203-2011 |
| 主体结构·混凝土 | 混凝土结构工程施工质量验收规范 | GB 50204-2015 |
| 主体结构·钢结构 | 钢结构工程施工质量验收标准 | GB 50205-2020 |
| 主体结构·木结构 | 木结构工程施工质量验收规范 | GB 50206-2012 |
| 建筑装饰装修 | 建筑装饰装修工程质量验收标准 | GB 50210-2018 |
| 建筑装饰装修·住宅室内 | 住宅室内装饰装修工程质量验收规范 | JGJ/T 304-2013 |
| 建筑屋面 | 屋面工程质量验收规范 | GB 50207-2012 |
| 建筑给水排水及采暖 | 建筑给水排水及采暖工程施工质量验收规范 | GB 50242-2002 |
| 通风与空调 | 通风与空调工程施工质量验收规范 | GB 50243-2016 |
| 建筑电气 | 建筑电气工程施工质量验收规范 | GB 50303-2015 |
| 建筑防雷 | 建筑物防雷工程施工与质量验收规范 | GB 50601-2010 |
| 智能建筑 | 智能建筑工程质量验收规范 | GB 50339-2013 |
| 建筑节能 | 建筑节能工程施工质量验收标准 | GB 50411-2019 |
| 电梯 | 电梯工程施工质量验收规范 | GB 50310-2002 |
| 地下防水 | 地下防水工程质量验收规范 | GB 50208-2011 |
| 建筑地面 | 建筑地面工程施工质量验收规范 | GB 50209-2010 |
| 建筑结构加固 | 建筑结构加固工程施工质量验收规范 | GB 50550-2010 |
📎 本节原文图版(2 张,点击全屏看图)


上海分户验收特殊在哪?
原文第 14–15 页定义:建设单位组织设计、施工、监理等单位,在各分项、分部工程验收合格的基础上,于竣工验收前依据国家和本市标准,对每户住宅及相关公共部位的观感质量和使用功能进行检查验收并出具结论。依据《住宅工程套内质量验收标准》DG/TJ 08-2062-2025。适用范围:上海市行政区域内新建、改建、扩建的住宅工程。
责任主体:建设单位负总责
建设单位对住宅工程质量承担全面责任,组织成立验收工作组并实施验收,工作组须包含:
- 建设单位项目负责人、质量总监及专业技术人员;
- 设计单位项目负责人;
- 监理单位总监理工程师及专业监理工程师;
- 施工总承包及分包单位项目负责人、技术负责人、质量员;
- 已选定物业的,物业工程部门负责人必须参与。
户内验收(10 项)
- 地面、墙面和顶棚质量;
- 门窗工程质量;
- 栏杆、护栏质量;
- 防水工程质量;
- 室内主要空间尺寸;
- 给水排水工程质量;
- 室内电气工程质量;
- 通风与空调工程质量;
- 热水与地暖工程质量;
- 其他应验收内容。
全装修住宅另增:吊顶工程、轻质隔墙、墙饰面、楼地面饰面、涂饰、细部工程、智能化工程等。
公共部位验收:外墙面施工质量;楼(电)梯、通道、地下室等公用部分的安全和使用功能;户外安装工程;无障碍设施等。
主要流程(六步)
- 施工总承包单位向建设单位提交分户验收书面申请;
- 建设单位成立工作组、编制验收方案(标准、数量、方法、仪器、不合格项处理),经建设单位技术负责人审批;
- 逐户逐间检查:以实物测量、观感目测为主,辅以功能性检测;可委托有资质第三方检测,但结果不可替代验收结论;
- 不符合项签发书面整改单,整改后复查;
- 合格后三方项目负责人(建设、监理、施工)签字盖章,出具《住宅工程质量分户验收合格证》,作为《新建住宅质量保证书》附件交住户;
- 竣工验收 7 个工作日前报送质量监督机构备案,竣工验收时抽查复核。
实测数据与抽查复核
逐户、逐间、逐段检验室内净距、净高尺寸;非全装修住宅的测量点标识应保留至竣工。竣工复核最低抽查:高层/小高层≥3 户、多层≥2 户、别墅按总户数 5% 且≥5 户、顶层底层必抽。
业主房屋质量预看房
上海全面实行,自 2024 年 5 月 16 日起实施;安排在分户验收后、竣工验收前,由建设单位组织业主提前看房;业主发现问题经各方签字确认后,建设单位须整改并复验。监管动态:市质量安全工作要求规范验收程序、夯实建设单位首要责任、加大抽查力度、强化预看房动态监管。
2025 版新标准三点更新
- 精装修住宅:新增套内空间尺寸测量等验收要求;
- 新增装修前分户交接验收要求;
- 新增集成式厨房、卫生间验收要求。
质量检查报告怎么写才不越界?
原文第 16 页全流程唯一的法定前置卡口——竣工验收的法定前置条件,设计单位必须提出(建质〔2013〕171号第五条第(四)项)。
报告六项内容
- 工程概况与设计范围;
- 施工图审查情况;
- 设计变更汇总;
- 是否按图施工;
- 对设计质量的评价;
- 对工程质量的确认意见。
签署要求(两级签字)

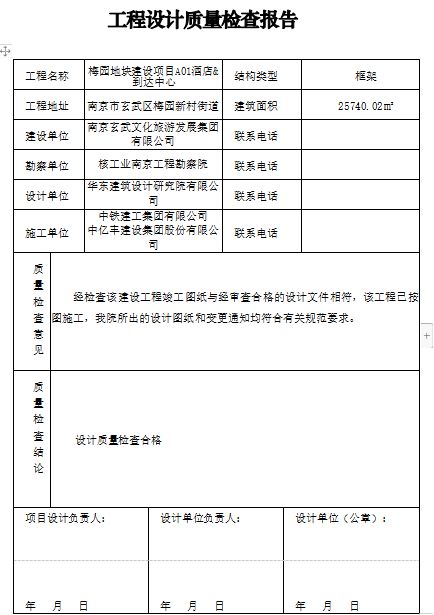

项目设计负责人+设计单位有关负责人,要件齐备后方可出具。《工程设计质量检查报告》表样含质量检查意见、结论与两级签署栏。
📎 本节原文图版(1 张,点击全屏看图)

五方验收会怎么应对?
原文第 17 页板块四:竣工验收与专项、综合验收——汇报、答询、签署,缺一不可。
- 五方竣工验收会:汇报合同履约与强制性标准执行情况,现场实体查验,签署验收意见。
- 消防设计实施情况签章:对消防设计实施情况签章确认,并对消防设计质量负责。
- 规划资源与测绘核对:"多测合一"成果与图纸比对——面积、容积率、建筑高度、退界。
- 人防、节能、绿建、装配式专项:人防面积核算、节能计算书、装配率核对与设计文件配合。
消防现场评定查什么?

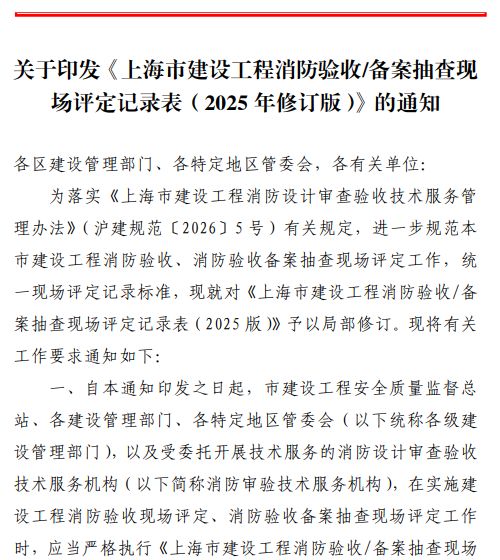

原文第 18、23–25 页依据住建部《建设工程消防设计审查验收工作细则》(建科规〔2024〕3号)第十七条,现场评定应包含 18 项:
| # | 评定项目 | 现场查点 |
|---|---|---|
| 1 | 建筑类别与耐火等级 | — |
| 2 | 总平面布局 | 防火间距、消防车道、消防车登高面、消防车登高操作场地 |
| 3 | 平面布置 | 消防控制室、消防水泵房等消防用房;有位置要求场所(儿童活动场所、展览厅等)的设置位置 |
| 4 | 建筑外墙、屋面保温和外墙装饰 | — |
| 5 | 建筑内部装修防火 | 装修情况、各类材料防火性能、用电装置发热情况与防火隔热散热措施、对消防设施和疏散设施的影响 |
| 6 | 防火分隔 | 防火分区,防火墙,防火门、窗,竖向管道井及其他有防火分隔要求的部位 |
| 7 | 防爆 | 泄压设施,以及防静电、防积聚、防流散等措施 |
| 8 | 安全疏散 | 安全出口、疏散门、疏散走道、避难层(间)、消防应急照明和疏散指示标志 |
| 9 | 消防电梯 | — |
| 10 | 消火栓系统 | 供水水源、消防水池、消防水泵、管网、室内外消火栓、系统功能 |
| 11 | 自动喷水灭火系统 | 供水水源、消防水池、消防水泵、报警阀组、喷头、系统功能 |
| 12 | 火灾自动报警系统 | 系统形式、火灾探测器报警功能、系统功能、火灾报警控制器、联动设备和消防控制室图形显示装置 |
| 13 | 防烟排烟及通风、空调系统防火 | 系统设置、排烟风机、管道、系统功能 |
| 14 | 消防电气 | 消防电源、柴油发电机房、变配电房、消防配电、用电设施 |
| 15 | 建筑灭火器 | 种类、数量、配置、布置 |
| 16 | 泡沫灭火系统 | 防护区、泡沫比例混合、泡沫发生装置 |
| 17 | 气体灭火系统 | 系统功能 |
| 18 | 设计文件中的强制性条文项目 | 经审查合格的消防设计文件中包含的其他国家工程建设消防技术标准强制性条文项目,以及带"严禁""必须""应""不应""不得"要求的非强制性条文项目 |
上海查验衔接
- 政策依据:《消防法》、住建部令第58号、建科规〔2024〕3号、《上海市消防条例》;适用于上海新建、扩建、改建(含装饰装修、建筑保温)的建设工程。
- 主体责任:建设单位组织设计、施工、监理、技术服务等单位开展消防查验、编制查验方案、对结果负责;其他单位确认消防质量符合标准,提供完整技术资料(含消防产品合格证明)。
- 查验前提:完成消防设计和合同约定内容;技术档案完整;各分部分项工程验收合格;消防设施联调联试合格。
上海 10 大子系统查验记录(2025 年修订版评定记录表)
- 建筑防火(含防火封堵);
- 结构防火查验记录;
- 建筑装饰装修查验记录;
- 消防给水和水灭火系统查验记录;
- 消防防排烟系统及通风、空调系统查验记录;
- 消防电气查验记录;
- 火灾自动报警系统查验记录;
- 消防电梯查验记录;
- 其他灭火系统(气体灭火系统等);
- 灭火器查验记录。
装饰装修查验重点=各类装饰装修及保温材料的燃烧性能:外墙装饰层;幕墙面板材料与层间防火封堵;室内顶棚、墙面、地面、隔断、固定家具、装饰织物;屋面保温与防护层材料;围护系统外墙保温材料与防护层。
📎 本节原文图版(3 张,点击全屏看图)



竣工图到底谁画?
原文第 19 页责任主体:竣工图由施工单位编制;仅当重大变更且因设计原因造成时,才由设计院重新绘制——谁画竣工图,是合同问题不是常识问题。
上海数字化竣工图四步(沪建建管联〔2016〕596号)
- 施工单位用云线圈出修改处并提交电子版图纸;
- 设计院各专业复核修改内容;

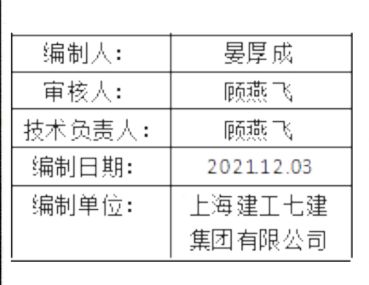

- 加注竣工信息签署栏(编制人、审核人、技术负责人、编制日期与编制单位),上传 DPS 系统走签章流程;
- 加盖竣工图 CA 章、设总注册师 CA 章与出图 CA 章。
数字签名分工
- 施工单位和监理单位对按图施工和深化设计质量负责;
- 设计单位对施工图质量负责;
- 施工图审图机构不对竣工图进行审查和数字签名。
出章必要条件两条:①该项目前期阶段(含施工配合)归档完成;②三方协议原件归档——业主不签时,建议签设计方与施工方双方协议。
归档与交付:全套设计文件、变更文件、施工图审查合格书按 GB/T 50328-2014 组卷移交城建档案;房产测绘成果与图纸一致性核对;保修期设计原因缺陷由设计院出处理方案。
📎 本节原文图版(1 张,点击全屏看图)

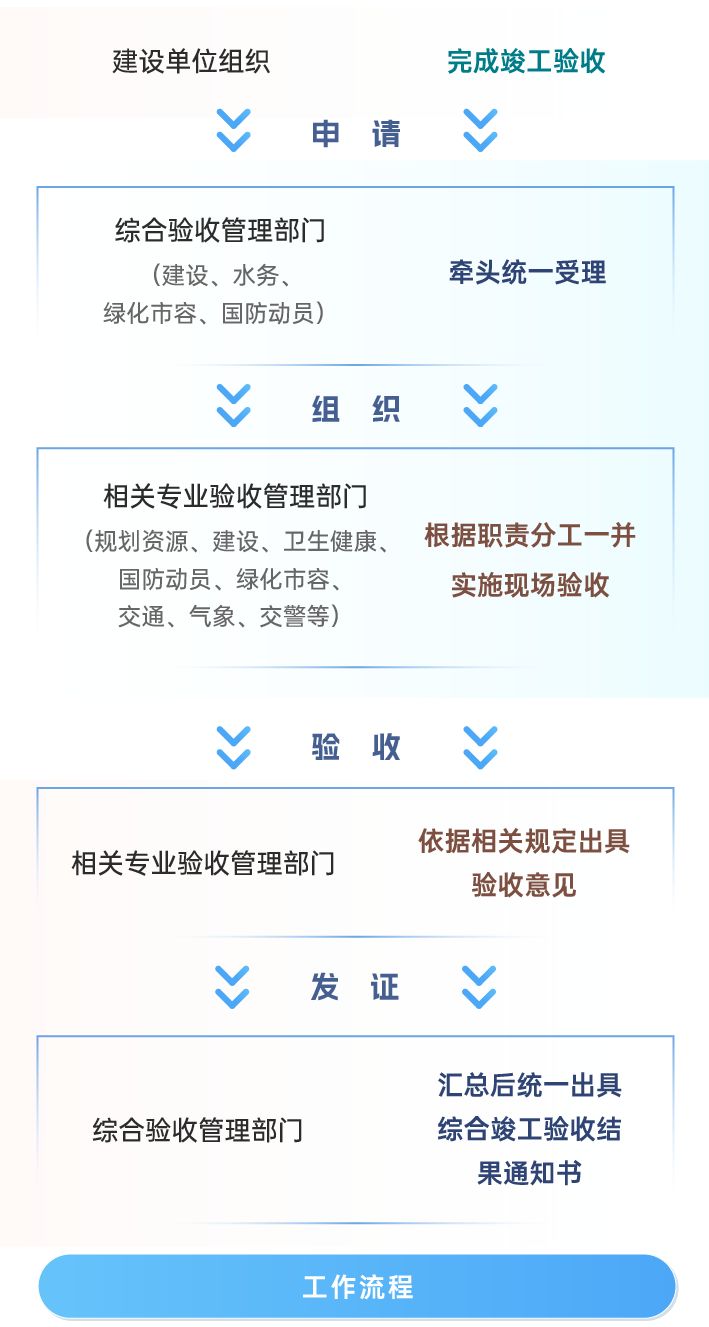

综合竣工验收新规变在哪?
原文第 20–22 页沪住建规范联〔2025〕7号,2025-10-01 起施行,有效期至 2030-06-30——建设单位牵头、设计院全程配合。总时限 20 个工作日=在线受理 3+现场验收及出具意见 15+出证 2。
新流程四步
- STEP 1 组织竣工验收:建设单位负责;设计院参加竣工前专题会,出具《工程质量检查报告》。
- STEP 2 一口申请:审批系统统一上传;设计院提供质量检查报告、设计文件与变更汇总件。
- STEP 3 并联现场验收(15 个工作日):从"陪验收"变成并联验收中的技术配合方——现场答询、消防设计实施签章、图纸一致性核对。
- STEP 4 统一发证:综合结果通知书取代原竣工验收备案证书;整改问题须在复验前给出设计处理意见。
定位变化:结果通知书取代原竣工验收备案证书,并新增分期验收与附条件通过。
10 项专业验收事项
- 必验 2 项:规划资源验收(含城建档案)、消防验收(或备案)。
- 选验 8 项(视项目情况):预防性卫生审查、人防专项竣工验收、配套绿化验收、环卫验收、配建机动车停车场(库)验收、出入口验收、防雷装置验收、配建公交首末站验收。
📎 本节原文图版(1 张,点击全屏看图)

四类高频风险怎么提前锁死?
原文第 27–28 页原则:提前锁死,成本几乎为零;事后补救,成本高一个量级——这四件事,开工前就需要在合同条款和过程留痕里提前明确。技术服务是配合,不是指挥,更不是替代。
| 高频风险 | 表现与后果 | 提前锁死 |
|---|---|---|
| ① 竣工图责任错位 | 行业默认"竣工图都是设计院画",实际编制主体是施工单位;合同不写清,就变成设计院免费加班 | 合同写明竣工图的编制与重绘分工 |
| ② 擅自修改消防设计 | 对经审查合格的消防设计确需修改的,必须重新申请消防设计审查(住建部令第51号第二十六条);"竣工阶段顺手改一下"是实打实的违规 | 消防设计修改一律走重新审查 |
| ③ 检查报告越界写"合格" | 报告只对设计质量与"实体是否符合设计文件"表态;越界下结论,出了质量事故反而说不清 | 检查报告模板由院里统一出 |
| ④ 变更未形成闭环 | 技术核定单没汇总、没签署、没转成设计变更文件;竣工图与实体不符,验收卡在质检站 | 技术核定单当月归集、签署、归档 |
设计单位施工配合的四条红线
- 不越权指挥:无权直接指挥现场施工,技术指令必须通过建设单位或监理单位下发。
- 不替代监理:现场服务是技术配合,不能替代监理单位的质量安全监管职责。
- 变更必须书面:涉及设计的修改必须以正式书面设计变更文件为准,严禁口头答应修改图纸。
- 严守强制性规范:发现违反强条(消防间距、防火分区、结构配筋等)必须坚决制止并上报建设单位。
📎 本节原文图版(1 张,点击全屏看图)

有没有真实整改案例?

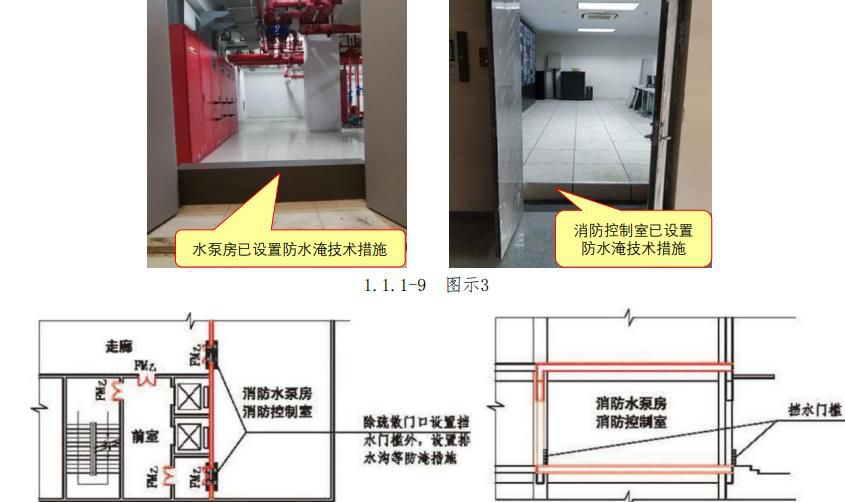

原文第 29–30 页案例一|消防水泵房/消防控制室防水淹

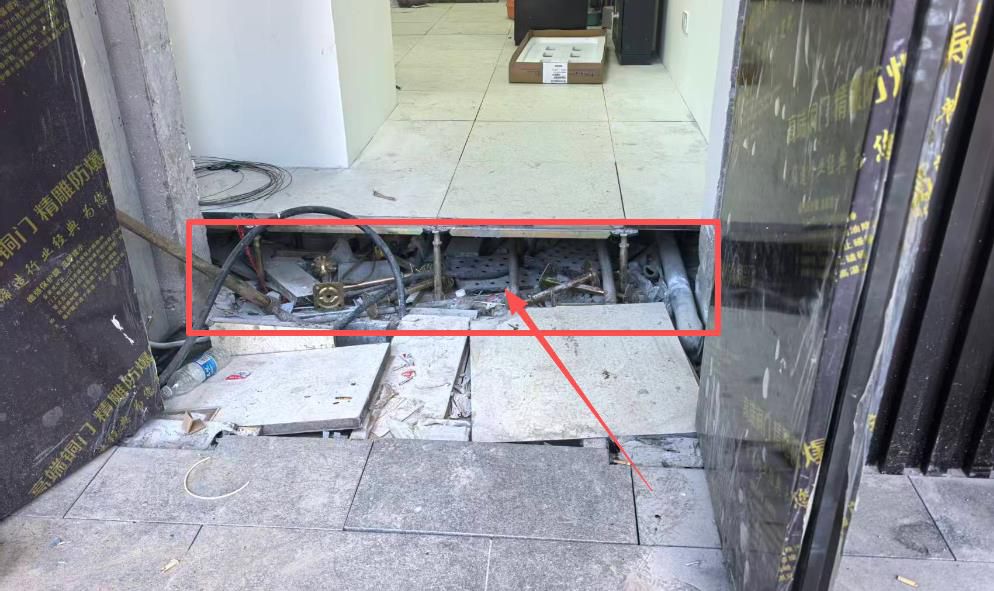

问题:消防水泵房和消防控制室未按设计要求采取防水淹的技术措施。
- 整改前:水泵房/控制室入口未设防水淹措施;
- 整改后:门口垒台、设置截水沟/挡水门槛等技术措施。
设计院关注点:设于建筑地下的消防水泵房、消防控制室,应在门口垒台或设置截水沟、挡水门槛等防水淹措施;设于建筑首层时同样需按图核查挡水门槛设置。
案例二|管井防火封堵

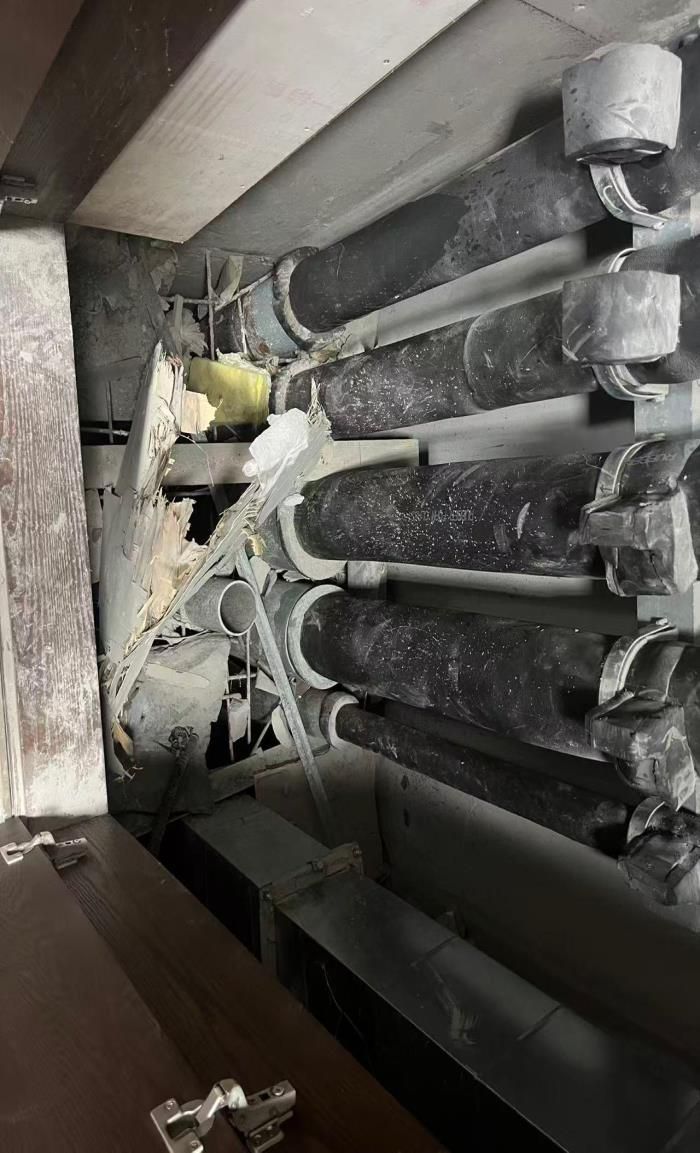

问题:管道穿越楼板、防火隔墙未采用防火封堵材料封堵或封堵不到位。
- 整改前:空调水管井未封堵;
- 整改后:管道穿越楼板、防火隔墙处的孔隙采用防火封堵材料封堵到位。

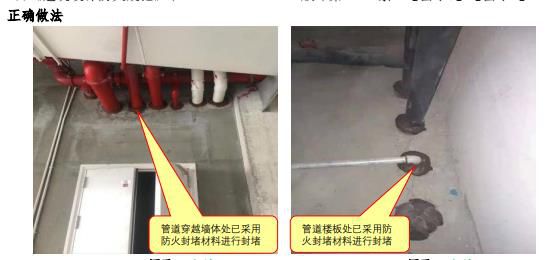

设计院关注点:防烟、排烟、供暖、通风和空气调节系统中的管道及建筑内的其他管道,在穿越防火隔墙、楼板和防火墙处的孔隙应采用防火封堵材料封堵。
📎 本节原文图版(4 张,点击全屏看图)
